枝江融媒(记者 朱深耕 朱传嗣 通讯员 孟丹)眼下,当枝松高速公路建设工程正如火如荼开展,各方也在全力配合。在枝江市江口社区,国网枝江市供电公司正加紧对涉及当枝松高速枝江段的一条110千伏输电线路进行迁改,将一座座电塔“搬家”,让一条条架空线“改道”。

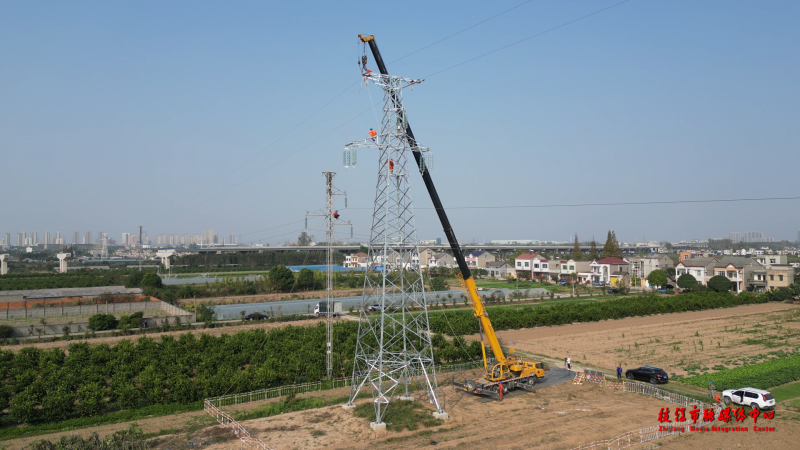

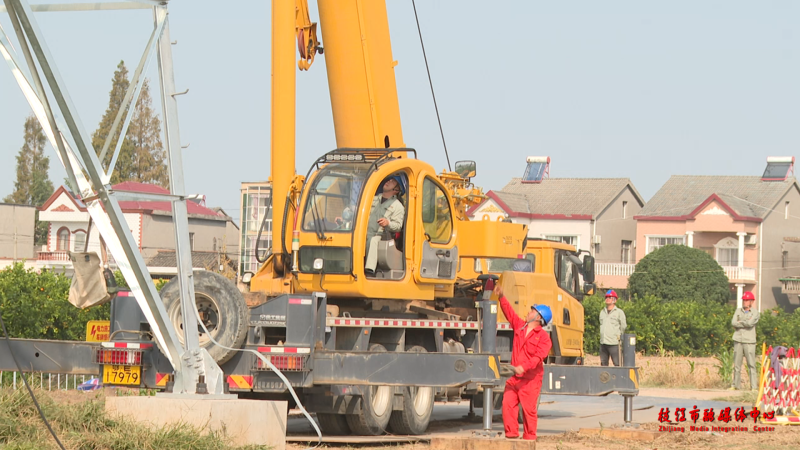

近日,记者走进110千伏江滕线迁改工程施工现场,电力工人正有条不紊地开展作业。现场施工人员头戴安全帽,身着工装,按照施工方案,指挥吊车吊运线材、组装钢架、安装设备,进行电力杆塔组立工作。

宜昌三峡送变电工程有限责任公司枝江分公司副经理易磊告诉记者:“为加快迁改工程进度,公司抽调了26名技术精湛的电力工人,两台吊车,分成两个小组同步施工。预计11月10日完成该线路迁改作业。”

据了解,因当枝松高速公路与枝江辖区多条输电廊道重合,线路需迁改。工程涉及500千伏线路3条、220千伏线路2条、110千伏线路3条、35千伏线路1条,新建杆塔40基,新建线路长10.174公里。由于迁改作业范围覆盖周围村(社区),涉及面积较大,对当地居民日常生产生活用电需求可能造成较大影响。国网枝江市供电公司多次开展会议商讨制定迁改最优方式,科学规划部署,研究优化施工方案。“为配合当枝松高速建设,枝江供电公司综合考虑客户用电需求,优化施工方案,提前发布停电信息,针对重要客户逐户走访通知。选择凌晨进行供电方式倒换,用最短的时间降低对客户用电的影响。”国网枝江市供电公司运维检修部副主任龙子祥说。

据悉,由国网枝江市供电公司负责施工的当枝松高速公路电力设施迁改项目,涉及35千伏以上输电线路迁改工程,自2024年初土建进场施工以来,已完成杆塔组立10基、导地线展放9档,整个工程预计年底可完工。当枝松高速建成运营后,对于完善枝江市高速高铁路网、方便市民出行、促进区域经济发展意义重大。国网枝江市供电公司将争分夺秒加快高速建设区电力杆线迁改进度,助力当枝松高速公路按时保质完工,同时全力保障周围居民的用电需求。
